Saha Betonunda Çatlak ve Aşınma Nasıl Önlenir?
Hem Haber3.com'a destek olmak hem de gündemi kaçırmamak için Haber3.com'u Google News'te favorilerinize ekleyin.
Haber3'e Google News'te abone olun
Abone OlSaha betonunda çatlak ve aşınma nedenleri, derz planı, kür süreci, fiber dozajı ve yüzey işlemiyle nasıl önlenir; adım adım teknik detaylar ve öneriler.
Saha betonunda çatlak riski neden oluşur?
Saha betonu, geniş ve sürekli dökülen yüzeyi nedeniyle erken yaşta su kaybına en açık beton uygulama türlerinden biridir. Taze betonun yüzeyindeki su, döküm sonrası ilk 4-8 saat içinde terleme (bleeding) hızından daha hızlı buharlaşırsa yüzeyde plastik rötre çatlağı başlar. Bu erken evre hasarı, betonun henüz yeterli çekme dayanımına ulaşmadığı bir dönemde ortaya çıkar ve genellikle ince, dallanan çizgiler halinde görülür. Bunun dışında beton sertleştikten sonra trafik yükü, nokta yükü veya alt yapı oturmasıyla oluşan çatlaklar farklı bir mekanizmaya bağlıdır ve derz aralığı ile donatı seçimiyle ilişkilidir. Bu çatlak riski özellikle geniş yüzeyli saha betonu uygulamalarında belirgindir, çünkü tek seferde dökülen alan büyük, derz aralığı geniş ve yüzey/hacim oranı düşüktür. Polipropilen esaslı sentetik fiberler, EN 14889-2 standardında polimer lifler için tanımlanan geometrik ve mekanik gereksinimlere göre üretilir; bu liflerin yoğunluğu yaklaşık 0,91 g/cm3 düzeyindedir ve beton içine homojen dağıldığında erken yaş çatlak direncine katkı sağlar.
Plastik rötre çatlağı ile yük kaynaklı çatlak arasındaki fark nedir?

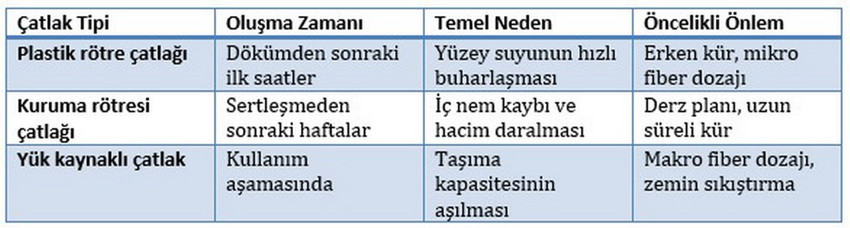

Plastik rötre çatlağı, betonun henüz taze halde iken yüzey suyunun terlemeden daha hızlı buharlaşmasıyla oluşur ve genellikle dökümden sonraki ilk saatlerde görülür. Kuruma rötresi çatlağı ise beton sertleştikten sonra, iç nem kaybı devam ederken haftalar içinde ortaya çıkan daha yavaş bir mekanizmadır. Yük kaynaklı çatlak, betonun taşıma kapasitesinin üzerinde bir trafik veya nokta yükü aldığında, genellikle derz köşelerinde veya alt yapı zayıf noktalarında oluşur. Genel mühendislik pratiğinde servis koşullarında kabul edilebilir çatlak genişliği sınırı yaklaşık 0,3 mm düzeyinde değerlendirilir. Bu 3 çatlak tipi farklı zamanlarda ortaya çıktığı için önleme yöntemi de farklılaşır; erken yaş çatlaklarında kür ve mikro fiber öne çıkarken, yük kaynaklı çatlaklarda derz planı ve makro fiber dozajı belirleyicidir.

Derz planı saha betonunda neden önemlidir?
Derz planı, saha betonunda rastgele çatlak oluşumunu kontrol altına alan geometrik bir kesim düzenidir. Beton, kuruma rötresi nedeniyle zamanla hacimce küçülür; bu küçülme bir yüzeyde serbest bırakılmazsa gerilme birikir ve beton rastgele noktalarda çatlar. Derz aralığı, döşeme kalınlığının yaklaşık 24-36 katı olarak planlanır ve panel boyutu arttıkça çatlak riski de artar. Kesim derzleri (saw-cut) beton yeterince sertleştiği ancak henüz agrega kopmasına neden olmayacak kadar erken bir pencerede açılır; bu pencere genellikle dökümden sonraki ilk 4-12 saat arasındadır ve gecikme rastgele çatlak riskini yükseltir.
Kür süreci çatlak riskini nasıl azaltır?
Kür süreci, beton yüzeyindeki nem kaybını kontrol ederek erken yaş çatlaklarını azaltan uygulama adımıdır. Yüzey açık suyu kaybettiği anda başlayan kürleme, ıslak örtü, su püskürtme veya kürleme bileşiği (curing compound) ile yapılabilir. Bağıl nemin %50 altına düştüğü ortamlarda yüzey buharlaşma hızı belirgin şekilde artar ve kürleme başlangıcı daha kritik hale gelir. Kürleme süresi ortam sıcaklığı ve nem oranına göre değişir; genel uygulamada ilk 24 saat kritik kabul edilir ve toplam kür süresi 7 güne kadar uzatılır. Kürleme erken kesilirse yüzeyde mikro çatlaklar oluşur ve bu çatlaklar zamanla aşınma yüküyle birleşerek yüzey pürüzlenmesine dönüşür.
Fiber dozajı aşınma direncini nasıl etkiler?
Fiber dozajı, beton matrisi içine homojen dağılan sentetik liflerin birim hacimdeki miktarını ifade eder ve hem erken yaş çatlak kontrolünü hem de yüzey aşınma direncini etkiler. Düşük dozaj erken yaş çatlaklarını sınırlı ölçüde azaltırken yüzey aşınmasına karşı yeterli katkı sağlamaz; yüksek dozaj ise işlenebilirliği düşürebileceği için karışım tasarımıyla dengelenir. Mikro ve makro sentetik fiberler saha betonunda farklı işlevler görür ve genellikle birbirini tamamlayan roller üstlenir.
Mikro sentetik fiber dozajı
Polymono® gibi mikro sentetik fiberler, betonun plastik ve kuruma rötresi aşamasında yüzeye yakın bölgede mikro çatlak oluşumunu sınırlamak için düşük dozajlarda kullanılır. Bu fiber tipi yapısal donatı yerine geçmez; erken yaş yüzey bütünlüğünü korumaya odaklanır. Monofire® ise polipropilen esaslı mikro fiber grubunda yangına dayanıklı beton uygulamaları için ayrı bir üründür.
Makro sentetik fiber dozajı
Polytwist® PT, Polytwist® PTB ve Polytwist® PTB36 makro sentetik elyaflar, saha betonunda çelik hasır donatıya alternatif veya tamamlayıcı olarak kullanılır ve yük kaynaklı çatlak direncine katkı sağlar. Polymacro® PM ve Fibtwist® FT de aynı kategoride makro sentetik fiber donatı ürünleridir. Makro fiber dozajı, döşemenin taşıyacağı trafik yüküne ve derz aralığına göre projelendirilir; dozaj yetersiz kalırsa derz köşelerinde erken yorulma çatlağı riski artar.
Yüzey işlemi hangi aşamalarda uygulanır?
Yüzey işlemi, taze betonun mala ve perdah aşamalarından kürleme bileşiği uygulamasına kadar süren işlem dizisidir. Aşınma direncini doğrudan etkileyen bu aşamalar, zamanlaması yanlış yapıldığında yüzeyde tozuma ve pürüzlenmeye yol açar.
Mala perdahı (helikopter uygulaması)
Mala perdahı, yüzeydeki açık suyun kaybolmasından sonra, beton ayak izi bırakmayacak sertliğe ulaştığında başlar. Erken yapılan perdah yüzeyde su ve çimento birikmesine, geç yapılan perdah ise yetersiz yoğunlaşmaya neden olur; her iki durum da aşınma direncini düşürür.
Sertleştirici (dry-shake) uygulaması
Sertleştirici (dry-shake) uygulaması, aşınmaya karşı ek direnç istenen zeminlerde perdah aşamasından önce yüzeye serpilir. Bu uygulama, mikro fiber dozajıyla birlikte kullanıldığında yüzey pürüzlenmesini geciktiren bir katman oluşturur.
Saha betonunda uygulama sırası nasıl kurulur?
Saha betonunda uygulama sırası, zemin hazırlığından derz dolgusuna kadar birbirine bağlı 7 adımdan oluşur. Adımlardan birinin atlanması veya zamanlamasının kaydırılması, sonraki adımın etkinliğini azaltır.
- Alt zeminin sıkıştırılması ve düzlem toleransının kontrol edilmesi
- Derz planının ve panel boyutlarının projelendirilmesi
- Fiber dozajlı beton karışımının belirlenmesi ve dökümü
- Mala perdahı ve gerekiyorsa sertleştirici uygulaması
- Kürleme işleminin açık su kaybolur kaybolmaz başlatılması
- Kesim derzlerinin uygun zaman penceresinde açılması
- Derz dolgusu ve yüzey son kontrolünün yapılması
Çatlak ve aşınma önleme sürecinde sık yapılan hatalar nelerdir?
Çatlak ve aşınma önleme sürecinde en sık görülen hata, kür başlangıcının geciktirilmesidir; yüzey suyu kaybolduktan sonra geçen her ek dakika mikro çatlak riskini artırır. İkinci sık hata, derz aralığının döşeme kalınlığına göre değil sabit bir ölçüye göre belirlenmesidir. Üçüncü hata, fiber dozajının proje trafik yüküne göre değil genel bir ortalamaya göre seçilmesidir.
- Kürleme başlangıcının geciktirilmesi
- Derz aralığının döşeme kalınlığından bağımsız belirlenmesi
- Fiber dozajının trafik yükü hesaplanmadan seçilmesi
- Kesim derzlerinin zaman penceresi dışında açılması
Saha Betonu Çatlak Önleminde Sonraki Adımlar
Saha betonunda çatlak ve aşınma önlemi, tek bir uygulamaya değil 4 bileşenin birlikte yönetilmesine dayanır: derz planı, kür süreci, fiber dozajı ve yüzey işlemi. Derz planı rastgele çatlağı geometrik olarak kontrol eder, kür süreci erken yaş su kaybını sınırlar, fiber dozajı hem mikro hem makro ölçekte çatlak direncine katkı sağlar ve yüzey işlemi aşınma direncini belirler. Bu 4 bileşenden biri eksik kaldığında diğerlerinin etkisi de sınırlı kalır; saha betonu projelerinde bu adımların zamanlaması ve dozaj seçimi proje bazlı olarak değerlendirilir.
Bu içerik genel bilgilendirme amaçlıdır; derz aralığı, kür süresi ve fiber dozajı proje bazlı zemin etüdü ve teknik şartnameye göre belirlenmelidir.
Sıkça Sorulan Sorular
Saha betonunda çatlak ve aşınma önleme nasıl yapılır?
Saha betonunda çatlak ve aşınma önleme, derz planı, kür süreci, fiber dozajı ve yüzey işleminin birlikte uygulanmasıyla yapılır. Bu dört bileşen erken yaş su kaybını, rastgele çatlağı ve yüzey aşınmasını ayrı ayrı hedefler. Eksik uygulanan bir bileşen diğerlerinin etkisini sınırlar.
Çatlak önleme sürecinde hangi malzemeler gerekir?
Çatlak önleme sürecinde mikro ve makro sentetik fiber, kürleme bileşiği veya ıslak örtü, kesim derzi ekipmanı ve gerekiyorsa yüzey sertleştirici kullanılır. Fiber seçimi, çatlağın erken yaş mı yoksa yük kaynaklı mı olduğuna göre değişir.
Kür ve derz kesim süreci ne kadar sürer?
Kür süreci genellikle ilk 24 saati kritik kabul eder ve toplamda 7 güne kadar uzatılabilir. Derz kesimi ise dökümden sonraki 4-12 saatlik bir pencerede yapılır; bu pencere ortam sıcaklığına göre değişir.
Saha betonunda en sık görülen sorunlar nelerdir?
Saha betonunda en sık görülen sorunlar arasında geciktirilmiş kür, sabit derz aralığı ve trafik yüküyle uyumsuz fiber dozajı sayılır. Bu sorunlar genellikle erken yaş çatlağı veya derz köşelerinde yorulma çatlağı olarak ortaya çıkar.
Yüksek aşınma yükü olan sahalarda ek önlem gerekir mi?
Yüksek aşınma yükü olan sahalarda sertleştirici uygulaması ve daha yüksek makro fiber dozajı ek önlem olarak değerlendirilir. Bu seçim, döşemenin taşıyacağı trafik türüne ve yüküne göre projelendirilir.
